Когда и как снять строительную опалубку с фундамента?
Возведение качественного и надежного фундамента невозможно представить без использования опалубки. От того, насколько правильно проводилось ее сооружение, во многом зависит прочность и долговечность всей постройки. Не менее важным выглядит и вопрос о том, когда снимать опалубку с фундамента. Ознакомление с нормативными сроками и изучение этапов демонтажа поможет правильно построить план дальнейших работ на площадке.
Какова роль опалубки?
Современное монолитное строительство получило в последние годы весьма значительное распространение. Такая популярность продиктована очевидными достоинствами:
- высокая экономичность;
- большая вариативность проектных конфигураций строений;
- надежная герметичность;
- прочность и надежность сооружений.
Монолитное основание ленточного типа обычно применяется при возведении малоэтажных домов, дачных коттеджей, гаражей, бань или забора из профнастила. По периметру фундамента монтируют каркасную опалубку, которая представляет собой специальную форму для заливки бетонного раствора. Конструкция состоит из щитов, зафиксированных в определенном положении разъемным крепежом. С ее помощью можно также создавать стены, перекрытия и другие сооружения.
Основанием для опалубки выбирают металл, пластик или дерево. У каждого из них отмечается различная сила сцепления с бетоном. Поэтому перед заливкой раствора в опалубку внутреннюю поверхность рекомендуется обрабатывать специальными смазочными средствами или выстилать полиэтиленом. Это существенно упрощает последующий процесс демонтажа форм.
Легче всего отсоединяются щиты из искусственных материалов. Наибольшее распространение имеют короба, построенные из фанеры или досок. Они отличаются дешевизной и простотой сооружения. Металлические варианты обеспечивают необходимую жесткость, но при больших объемах строительства не представляют экономическую выгоду.
Стандартные сроки снятия
По мнению опытных застройщиков, демонтаж опалубки начинают в тот момент, когда основа уже выдерживает человеческий вес и позволяет свободно по ней ходить. Однако в условиях частного строительства не стоит торопиться. Всегда есть риск деформировать верхний слой фундамента в случае недостаточного застывания.
Согласно нормативам и правилам СНиП, фундамент набирает окончательную прочность по истечении 28 дней. Этот срок может считаться оптимальным только при наличии внешних условий, способствующих нормальному затвердеванию бетона (влажность и температура воздуха). Если погода слишком сухая, рекомендуется обильно смачивать водой цементную поверхность, а затем накрывать ее полиэтиленовой пленкой.
Что касается демонтажа, то его начинают не ранее десяти дней после заливки. Основным критерием при снятии опалубки является температура окружающей среды. Если среднесуточный показатель достигает одного градуса тепла, то его производят только через 15 дней. Повышение температуры сокращает период отвердевания. Стабильный суточный диапазон в 30-35 °С позволяет совершать распалубку уже через 2-3 дня. За такое время бетон набирает примерно 50 % своей прочности. Это означает, что можно укладывать гидроизоляцию, возводить забор, выкладывать стены.
В случае с отливкой горизонтальной плиты необходима выдержка до 70 % прочности. Иначе говоря, опалубку с перекрытия снимают не раньше, чем через 20-21 день.
Оптимальный период обустройства фундамента – летне-осенняя смена сезонов. В это время нет сильной жары, зато есть достаточный уровень влажности. Желательно, чтобы отлитый фундамент переждал зиму. Сезонные нагрузки (мороз, ветер, атмосферные осадки) устроят хорошую проверку бетонного сооружения на прочность и качество заливки.
Поэтапный демонтаж
Нельзя снимать щиты опалубки ленточного фундамента, когда бетон еще не набрал нужную прочность. В противном случае на сырой поверхности появятся трещины, что негативно скажется на всем сооружении. Кроме того, могут отломиться и части незастывшего бетона.
Начинать следует с верхних элементов, постепенно перемещаясь к нижним рядам. Прежде всего разбирают угловые и выступающие узлы. И только после этого приступают к разбору основных пролетов. В зависимости от размера конструкции процесс распалубки может занять от одного до нескольких дней.
Порядок демонтажных работ:
открутить болты и снять стягивающую проволоку; разъединить щиты и стойки; открепить схватывающие ребра; осторожно отделить от поверхности фундамента опалубочные конструкции; последними снимают опорные стойки и вышки, которые являются основой каркаса
Требования и технические нормативы к снятию конструкций
Согласно рекомендациям, изложенным с СНиП 3.03.01-87, который описывает ограждающие и несущие конструкции, снятие опалубки производится по достижению бетоном не менее 70 % от своей итоговой прочности. При постоянной плюсовой температуре после заливки допускается распалубка фундаментов и перекрытий при 50 %. В американских технологических стандартах указывается рекомендованная прочность в 50 % при стандартной влажности воздуха.
Фундамент должен затвердеть до 50-70% от номинальной твёрдости Источник stroykarecept.ru
Большинство документов и технических требований опираются на определённые температурные условия. Исходя из них просчитывают, когда можно снимать опалубку с бетона по достижению им максимальной твёрдости.
Распалубка в зависимости от температуры воздуха
Общепринятые положения говорят о наборе бетоном прочности в 70% примерно через 4 недели после заливки. На практике такие показатели достижимы лишь при температуре воздуха в +5 градусов. При устойчивой тёплой погоде в +10 градусов распалубка ленточного фундамента происходит уже после 15 дней с момента монтажа конструкции. В особо знойные периоды в +30 и более градусов, деревянные щиты можно снимать уже на 3-й день.
Скорость затвердевания бетона в зависимости от температуры Источник stroykarecept.ru При заливке горизонтальной широкой плиты требуется более длительное время на набор оптимальной прочности. Снятие опалубки после бетонирования производят согласно следующим показателям среднесуточной температуры:
- 1 градус – 28 дней;
- 10 градусов – 21 день;
- 15 градусов – 15 дней;
- 20 градусов – 9 дней;
- 25 градусов – 7 дней.
Если общая длина ленточного фундамента или плиты перекрытия превышает 6 м, сроки распалубки слегка сдвигают. Это объясняют необходимостью набора бетоном большей прочностью. Рекомендованные показатели для демонтажа деревянных конструкций составляют 80-85%.
Немного теории кристаллизации бетона
Минимальная информация о химических процессах внутри бетона будет полезна для понимания, через сколько дней снимать щиты опалубки. Существует несколько фазовых состояний компонентов, длящихся от десятка секунд до нескольких дней:
- пересыщенный раствор – образуется сразу после затворения цемента водой, длится несколько минут, результатом становятся эттрингит + кальция гидроксид;
- индукционный период – начинается через час после смешивания компонентов, длится 3 – 6 часов, цемент в это время практически непроницаем для влаги (подвижное связанное цементное тесто);
- цементация камня – образование пространственной решетки из чешуек частиц цемента.
После этого рыхлому материалу необходимо набрать прочность, чтобы обеспечить заданные характеристики. Существует понятие темпа роста прочности, зависящего от пропорций воды и цемента:
Соотношение вода/цемент | Прочность, % | ||
7 дней | 3 дня | 1 день | |
0,7 | 63 | 33 | 8 |
0,6 | 64 | 37 | 11 |
0,5 | 66 | 43 | 17 |
0,4 | 70 | 48 | 24 |
Бетон под микроскопом в разрезе.
Поскольку цементы отличаются качеством помола и минеральным составом, единых требований через какое время можно освободить поверхности ленты МЗЛФ от опалубки, не может быть в принципе. Поэтому разумнее прибавить день к сроку, когда можно начинать дальнейшие работы.
Также имеется зависимость от размеров и массы конструкции:
- опалубку глубоко заглубленного фундамента рекомендуется демонтировать с запасом 2 – 3 суток после указанных в таблицах сроков;
- снимать с боковых поверхностей фундамента МЗЛФ щиты допускается через указанное время безбоязненно.
В первом случае на отдельных участках бетон гарантированно сырой, что подходит не для всех технологий гидроизоляции (необходима влажность 4% максимум). Во втором варианте влага испаряется быстрее, можно смело ориентироваться на табличные указания, через какой период можно снимать щиты с граней фундамента.
Перед тем, как снимать с застывшего фундамента палубы, необходимо учесть технологию возведения стен. Конструкция наберет прочность 98% за месяц (28 дней), поэтому не рекомендуется нагружать ее полностью раньше этого срока. Для легких построек это не актуально, многократный прочностной запас позволяет снимать щиты и строить сразу после указанных сроков.
Если вы являетесь мастером, то перейдите по этой ссылке, зарегистрируйтесь в системе и сможете принимать заказы.
Монтаж опалубки на объекте
На стройплощадке устраивают навесы или устанавливают укрывные тенты, где должны храниться элементы конструкции и щиты. Деревянные панели, щиты из пластика хранят стопкой на деревянных поддонах, уложенными друг на друга. Крепежные элементы (винты, замки, гайки) хранятся в дощатых или металлических ящиках, рассортированные по видам и типоразмерам. Все работы, от установки до демонтажа должны производиться согласно проекту и требований СНиП. Недопустимо использовать меньшее количество подкосов, стяжек или замков, чем указано в инженерных расчетах.
Подготовка
Перед тем, как приступать к монтажу опалубки для ленточного фундамента проводят подготовительные работы. В подготовку входит определение разности уровней поверхности на стройплощадке, разбивка стен на оси, разметка положения стен.
Установка опалубки начинается с разметки участка согласно проекту, определения положения конструкции. Стройплощадку очищают от деревьев, кустарников, строительного мусора, зимой — от снега.
Перед сборкой элементы каркаса проверяют, проводят смазку рабочих поверхностей. При необходимости выполняется укрупнительная сборка. Из мелких панелей монтируют крупноразмерные щиты или целые блоки. Сборка-разборка укрупненных деталей ведется при помощи подъемного оборудования
Монтаж
Монтаж опалубки перекрытий, стен, фундамента ведется из щитов или предварительно собранных крупных деталей. Щиты, изготовленные по модульной системе, являются универсальными и могут взаимозаменять друг друга. Крепить их можно без определения верха и низа, любыми гранями.
Для сборки панелей в единую конструкцию подкосы и кронштейны крепят через монтажные отверстия, расположенные в ребрах каркаса. Укрупнительная сборка выполняется на отдельной площадке, расположенной в зоне действия подъемного оборудования. Подъем и перемещение щитов из точки сборки к месту монтажа выполняется при помощи специального монтажного захвата. Укрупненные элементы перемещают с использованием двух захватов.
При установке горизонтальных элементов допускается их соединение с вертикальными. По длине горизонтальной детали должно быть не менее 3 замковых соединений. После того, как панели установлены по осям будущих стен, с помощью винтов на подкосах их выставляют в вертикальное положение. Положение каркаса контролируют при помощи нивелира, строительного уровня или отвеса.
После того, как выставлены панели с обеих сторон будущей стены, их скрепляют друг с другом винтовыми стяжками. Винты пропускают через защитные втулки в каркасе и затягивают, используя шайбы диаметром 180 мм. Длина стяжек должна быть больше толщины бетонируемой стены. Места стыковки втулки и щита усиливают конусами. Это необходимо для предотвращения вытекания бетона за пределы формы. Неиспользуемые монтажные отверстия закрывают заглушками.
Ускорение застывания
Когда работа выполняется в зимнее время или период, влажность воздуха высокая, нужно максимально быстро завершить процесс кладки и ускорить затвердевание. На практике сделать это можно с помощью применения нескольких методов. Утепление и подогрев позволяют быстрее затвердеть основе, при этом не разрушая поверхность.
ЧИТАТЬ Технология кладки газобетона своими руками
Могут использоваться как электрические обогреватели и специальные арматурные технологии, так и мешковина и ткани, которыми закрывается основа. Добавление суперпластификаторов позволяет элементам бетона быстрее вступить в химическую реакцию между собой и затвердеть.
Недостаток метода заключается в невозможности быстрого выведения влаги изнутри, что потом может привести к разрушению. Использование химических присадок и добавок также предполагается в процессе, но здесь надо соблюдать пропорцию и использовать те элементы, которые сочетаются с маркой бетона.
Приготовление смеси на быстротвердеющий цемент является одним из наиболее эффективных и недорогих вариантов. Купить готовый цемент можно у фирмы-производителя, или же можно сделать его самостоятельно с использованием дополнительных компонентов. Если говорить о химических добавках, то они не только ускоряют кристаллизацию, но и защищают бетон от действия низких температур, не давая воде замёрзнуть.
Наиболее простым и эффективным методом является приготовление смеси на горячей воде, заливка в форму и тщательное утепление. Также для того, чтобы реакция не замедлялась, делают внутренний подогрев с помощью электрического кабеля. Использование плёнки не будет эффективным при низких температурах, поскольку вода внутри начнёт кристаллизоваться, и это приведёт к растрескиванию основы.
Этап распалубки
В процессе снятия нужно быть осторожным, чтобы не повредить основание. Хотя фундамент и прошёл 50% от затвердевания, его текстура недостаточно плотная, чтобы выдержать механическую нагрузку или остаться однородной после повреждений. Поэтому нужно придерживаться нескольких рекомендаций. Начинать снимать опалубку надо с мест, что хорошо затвердели.
ЧИТАТЬ Сколько весит железобетонная шпала и какие имеет размеры
Как показывает практика, это углы. При отделке первого щита нужно удостовериться в том, что бетон достаточно застыл, чтобы сохранить свою форму, и не будет рассыпаться. Работать желательно вручную, нельзя применять тяжёлые механические инструменты или металлические механизмы, которые могут повредить поверхность. Также надо отказаться от острых предметов, которыми иногда любят снимать опалубку.
Это повредит цемент. Щиты, что пристали к поверхности бетона, снимаются с помощью деревянных клиньев, которые аккуратно вбиваются между конструкцией и опалубкой. Выполняется процесс ближе к опалубке, чтобы не повредить цемент.
Поэтому ответ на вопрос, через сколько дней снимать опалубку с фундамента, не может быть однозначным. Здесь учитывается ряд факторов, ключевой из которых — температурные условия и отсутствие осадков.
Советы специалистов
Проводить бетонирование основы лучше в тёплое время, когда не ожидается осадков. В процессе лучше пользоваться методом двойной заливки:
- оптимальным периодом для начала работ будет ранняя весна;
- если заливка производится осенью, то оставлять основу не накрытой в зимнее время не рекомендуется, поскольку фундамент будет втягивать влагу из осадков. Это же касается и опалубки, древесина может быстро испортиться, элементы металла заржавеют;
- Поэтому желательно выдержать до 20 дней, после чего снять щиты, провести обмазочную гидроизоляцию и снова закрыть основания до тёплого времени.
Ответ на вопрос, через сколько снимать опалубку с фундамента, могут дать только строители-профессионалы. Также это зависит от типа цемента и окружающей среды.
Важные строительные нюансы
Демонтаж проводится при условии затвердевания бетона на 50%, а лучше – 70%.
Глубокозаглубленный фундамент требует большего времени для застывания. Когда удалять опалубку в данном случае – определяется в зависимости от указанных выше параметров плюс 3 суток.
Если фундамент остается в зиму без продолжения строительства, опалубка снимается в установленные сроки. Нельзя оставлять доски на длительное время – это приведет к порче фундамента за счет впитывания влаги деревянной конструкцией. Сразу проводится гидроизоляция для защиты основания от переувлажнения и промерзания. Такой фундамент зиму переживет без потери качества.
Можно оставить опалубку на 2-3 дня дольше указанных сроков. От этого бетон окрепнет, и фундамент при удалении элементов. Исключения составляют случаи, когда идут сильные дожди и деревянная конструкция разбухает от большого количества влаги. Неблагоприятный фактор препятствует дальнейшему использованию опалубки.
Определить степень затвердевания материала можно по предварительно созданному кубику. Через 3-5 дней после заложения фундамента по элементу делаются анализы, и изучается структура бетона. Снятие опалубки проводится при условии затвердевания материала на 50%.
Основание дома не любит перепады температуры и влажности. Поэтому строительство организовывать рекомендуется в сухую осень. До наступления стойких заморозков бетон застынет. Снятие опалубки проводится в установленные сроки, но фундамент можно оставить в зиму. Строительные работы продолжают весной, когда нормализуются погодные условия.
Удаление удерживающей конструкции с горизонтальных перекрытий проводится позже на 2-3 дня. При среднесуточной температуре в 15 градусов конструкция снимается через 10-12 дней
Важно учитывать, что если раствор использовался некачественный, срок выжидания увеличивается. Если не дождаться затвердевания материала, конструкция после снятия опалубки рискует обвалиться на голову рабочим.
После снятия опалубки можно продолжать строительные работы, исключая укладку несущих и тяжелых конструкций на основание
Для этого требуется дождаться, когда пройдет 28 дней.
Демонтаж опалубки – важный момент, требующий внимательного и грамотного подхода. Какое отношение строители проявят к основанию дома, так и будут завершены работы по возведению жилья
Учитывать сроки застывания раствора важно перед началом укладки фундамента, изучив погодные условия на ближайший месяц
Условия для качественного затвердевания
- Такими условиями являются:
- плюсовая температура в диапазоне 18-22°C;
- влажность воздуха около 90% или больше.
Эти условия получается соблюсти не в каждом случае, поэтому выход из положения – увлажненный песок, опилки или специальные камеры. Твердение бетона происходит быстрее и качественнее, если он находится во влажной среде. Не рекомендуется оставлять смесь на открытом воздухе, так как из нее испарится вся влага, и прочность бетона будет минимальной.
На графике показано соотношение времени и температур.
Как преждевременное высыхание может отразиться на качестве бетона? Все дело в том, что сердцевины зерен цемента не могут за короткий промежуток времени вступить в реакцию с водой. Многие работы приходиться проводить на улице, под открытым небом. Здесь нужно применять битумную эмульсию и полиэтиленовые пленки, которые препятствуют испарению жидкости.
Прочность бетонной смеси напрямую зависит от температурного режима, в котором происходит затвердевание. Если температура падает ниже 18°C — бетон твердеет медленно. Положительная температура более 18°C и высокий процент влажности способны обеспечить ускоренное затвердевание. Если процесс будет проходить в нормальных условиях, то смесь наберет 60-75% от полной прочности уже в течении 10-15 дней.

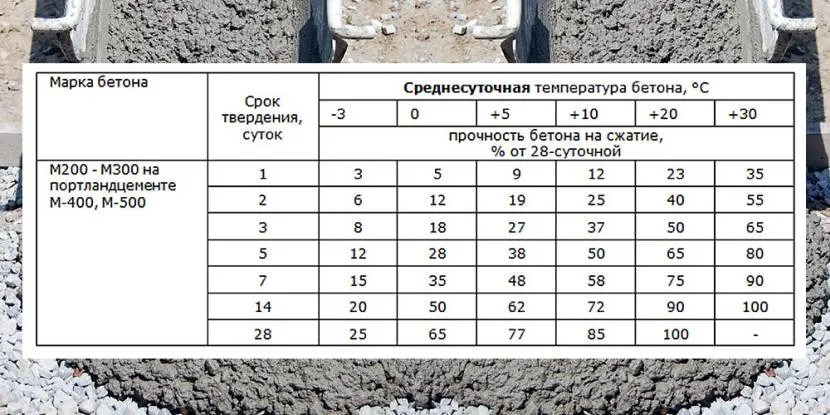

Таблица демонстрирует, как скорость твердения зависит от температурных показателей.
Объём бетонной смеси будет меняться через каждый промежуток набора прочности. Смесь будет давать усадку. При недостатке воды на поверхности бетона могут появляться трещины из за того, что усадка во внутренних зонах проходит медленнее, чем внутри твердеющей смеси.
Строительные нормы
Если процесс производится в домашних условиях, то измерить этот фактор нереально, поэтому ориентируются на время, которое выделено на процесс застывания и температуру воздуха. После снятия можно продолжать работы и нагружать бетонную основу. Начинать работу желательно в тёплый период, когда количество осадков небольшое.
Чаще всего это ранняя осень, весна, лето, в это время погода и температура окружающей среды максимально подходят для качественной укладки и быстрого высыхания основы. В строительстве существует термин распалубочной прочности, который указывает на время снятия защиты с бетона и дальнейшего продолжения процесса.
Это значение зависит от типа конструкции. Для армированных ленточных и плиточных оснований, отмостки и армопояса он составляет 50% от марочной проектной прочности. В таком случае можно быстро продолжить работу и возвести здание. При затвердевании столбов, колонн и вертикальных изделий распалубочная прочность составляет около 30% от общей прочности. Для монолитных перекрытий и бетонных лестниц показатель должен составлять около 70%, поскольку на основу будет произведено сильное давление. Это может повлиять на поверхность и при недостаточном затвердении приведёт к разрушению.
Исключением являются железобетонные лестничные пролёты, которые устанавливаются на основу, застывшую до 70%. Для того чтобы основа была качественной и хорошо выдерживала механические нагрузки, надо точно определить время, по истечении которого нужно разбирать опалубку.
Важный вопрос
Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.
Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.
Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:
- типа материала;
- факторов окружающей среды;
- количества влаги;
- температурного режима.
Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.
Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей, которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.
Факторы, влияющие на прочность
Нельзя упускать из виду влияние окружающей среды. Большую роль в наборе прочности основой играет режим влажности. В жаркое время открытый твердеющий монолит поддаётся влиянию окружающей среды. Первое солнце сильно пригревает поверхность бетона и быстро испаряет влагу. Поверхность застывает быстрее, влага в основе сосредотачивается, в результате чего на поверхности возникает трещина.
- Поэтому в процессе высыхания строители советуют увлажнять поверхность.
- Химическая реакция ускоряется, но из-за этого отвердевания происходит неравномерно. Бетон покрывается трещинами и неровностями, верхняя часть начинает рассыпаться и крошиться. Мастера советуют для исключения разрушительных процессов добавлять воду на поверхность с помощью распылителей.
- После этого надо укрывать поверхность для создания парникового эффекта, чтобы влага равномерно испарялась изнутри, но при этом не пересыхала поверхность.
Когда снимать опалубку с фундамента и как?
Бытует мнение, что демонтаж подпирающих конструкций можно начинать, как только фундамент выдерживает вес человека и по нему можно ходить. Данный совет дают опытные строители, но в домашних условиях применять его не стоит. Во-первых, есть шанс, что раствор не схватился, и мы деформируем верхний слой. Во-вторых, когда строите дом для себя – нет необходимости торопиться.
Идеальным вариантом является отливка конструкции в конце лета или начале осени, в это время наблюдается достаточная влажность, а также отсутствует сильная жара, что идеально подходит для такой работы. К тому же, отлитый фундамент должен перезимовать. Зимние морозы и весенние ручьи проверят всю конструкцию на прочность, возможность проседания почвы под нагрузкой и другие параметры. Если в литье присутствуют изъяны, то весной все они «окажутся на поверхности».
Однако не стоит оставлять литье в опалубке на зиму, деревянные листы зимой начнут разбухать, и тут уже вариантов немного – они либо раздвинут подпорки, либо начнут проверять фундамент на прочность. Со стальными листами попроще, но тут проблема кроется в национальном менталитете и желании наживы, их могут просто украсть. Снятие конструктивных элементов опалубки следует начинать с угловых или выступающих элементов, именно эти части литья застывают быстрее всего. А значит, пока они демонтируются, основное бетонное литье еще немного подсохнет и затвердеет.
Снимать необходимо как можно более аккуратно, ни в коем случае не надо срывать листы подъемниками или автомобилем. Иначе можно повредить не только саму опалубку, но и застывший бетон. После угловых частей приступаем к основным пролетам. Извлекаются из грунта подпирающие сваи, а после них прилегающие к бетону листы. Если перед монтажом листы не были пропитаны маслом, специальной жидкостью, обернуты в полиэтилен или бумагу, то отодрать их будет сложнее, особенно если они деревянные.
Приготовление и заливка жидкого бетона
Исходя из условий строительства, приготовление бетона для опалубки осуществляют различными способами:
Растворный узел
На строительстве крупных объектов, где постоянно нужен раствор, устраивают мобильный цех по его приготовлению. Смесь готовят автоматизированным способом.
Дозаторы загружают в смесительную ёмкость цемент, песок, твёрдый наполнитель (обычно это щебень определённой фракции) и воду в пропорциях, соответствующих требуемой марке бетона. Готовый бетон для опалубки из бункера поступает в кузов автомашины.
Производитель работ даёт заявку, на которое время, какой марки нужна смесь и её количество. В назначенное время на стройплощадку автотранспортом доставляют бетонную смесь.
Автомиксер
Автомиксер или автобетоносмеситель представляет собой автомашину, оснащённую вращающимся барабаном. Барабан загружают всеми ингредиентами смеси. За время транспортировки от растворного узла до стройплощадки, смесь во вращающемся миксере достигает полной готовности, не теряя своей текучести.
На стройплощадке автомиксер с помощью насоса и рукава заливает в опалубку жидкую смесь. Если доступность к опалубке ограничена, автомиксер выгружает смесь в специальные бункера. Затем краном бункер доставляют к месту выгрузки.
Бетономешалка
Бетономешалку используют на строительстве небольших объектов. Вращающаяся груша обычной мешалки вмещает около 150 литров раствора.
Лопатами загружают в грушу цемент, песок, твёрдый наполнитель и воду в пропорциях, соответствующих марке бетона. Мешалка значительно сокращает затраты ручного труда. Не стоит загружать грушу бетономешалки на глазок.
Необходимо рассчитать, сколько потребуется полных лопат цемента, песка и щебня, вёдер воды на один замес. Это нужно, чтобы при каждом следующем замесе получать бетон одной и той же марки.
Ручной способ
Когда объём заливки совсем небольшой, например, при устройстве фундамента под сарай, теплицу, то готовят раствор ручным способом. В любой подходящей ёмкости лопатой перемешивают смесь.
Как снимается опалубка с ленточной основы
Опалубка готова к демонтажу, когда прочность составляет 50%. Разбирать опалубку нужно аккуратно, иначе можно серьезно повредить конструкцию.
Ленточный фундамент
Бетон еще недостаточно крепок, чтобы выдержать серьезное механическое воздействие, на поверхности могут образоваться сколы.
Опалубку можно использовать повторно. При снятии, необходимо следить за целостностью материала.
Инструкция:
- Начинать нужно с наименее нагруженного места. К таким участкам относятся незамкнувшиеся края, угловые соединения. Схватывание раствора быстрее, чем в других местах.
- Приходится действовать в технике «с верхней части к низу». Самое главное – суметь снять детали, которые используются для поддержки.
- Демонтировать металлические скобы, шпильки – элементы стягивают противоположные щиты. Подходит техника срезания, откручивания. Если щиты опалубки предварительно обрабатывались масляным составом, застилались пленкой из полиэтилена, до разбора конструкции требуется снять крепления.
- Снять продольные соединительные брусья, когда они соединяют щиты. Операция способствует демонтажу длинной опалубки.
В местах, где прокладываются каналы для коммуникаций, нужно соблюдать осторожность – при повреждении, на ремонт уходит много времени. Обычно, сделать ремонт своими силами невозможно – приходится приглашать строителей
Как производится демонтаж опалубки
Начинать разбирать деревянный каркас необходимо с углов, а также выступающих частей фундаментального основания. Именно в этих областях бетон твердеет интенсивнее всего. Кроме этого, пока вы снимаете части опалубки с углов, средняя часть фундамента будет продолжать набор прочности.
Щиты нужно демонтировать предельно аккуратно, чтобы не нарушить целостность всей конструкции. Поэтому резко срывать или выламывать доски с помощью инструментов не стоит.
Снимать опалубку необходимо сверху вниз, соблюдая следующую последовательность действий:
- Раскрутите болты и снимите верхние металлические стяжки.
- Снимите болты нижних стяжек (стяжки при этом нужно оставить в бетонной массе).
- Аккуратно отодвиньте щиты от стоек.
- Уберите подпорки.
- Снимите деревянный каркас.
Опалубка обязательно снимается, даже в том случае, если вы временно «заморозили» стройку до следующего лета. На это есть несколько причин:
- Если оставить конструкцию из дерева под дождем и снегом, то древесина быстро впитает влагу.
- Лучше демонтировать опалубку и произвести гидроизоляцию фундамента до того, как деревянный каркас лопнет, когда осенью вся впитавшаяся в него влага растает.
Оставлять сам фундамент на зиму также не стоит, несмотря на утверждения «горе-советчиков», которые уверены в том, что перезимовавший фундамент станет от этого только прочнее. Если вы оставите на зиму ненагруженное бетонное основание, то конструкцию может просто-напросто вытолкнуть из земли (особенно если грунт пучинистый). Кроме этого, фундамент перенесший зимовку без гидроизоляции будет очень сложно оценить – определить нанесен ли ему ущерб от расширения воды внутри массы.
В свою очередь нагружать фундамент раньше срока тоже не стоит. Оптимальный вариант – это рассчитать работы таким образом, чтобы бетонное основание успело набрать необходимую прочность (через 4 недели) и у вас осталось время на то, чтобы нагрузить основу.
